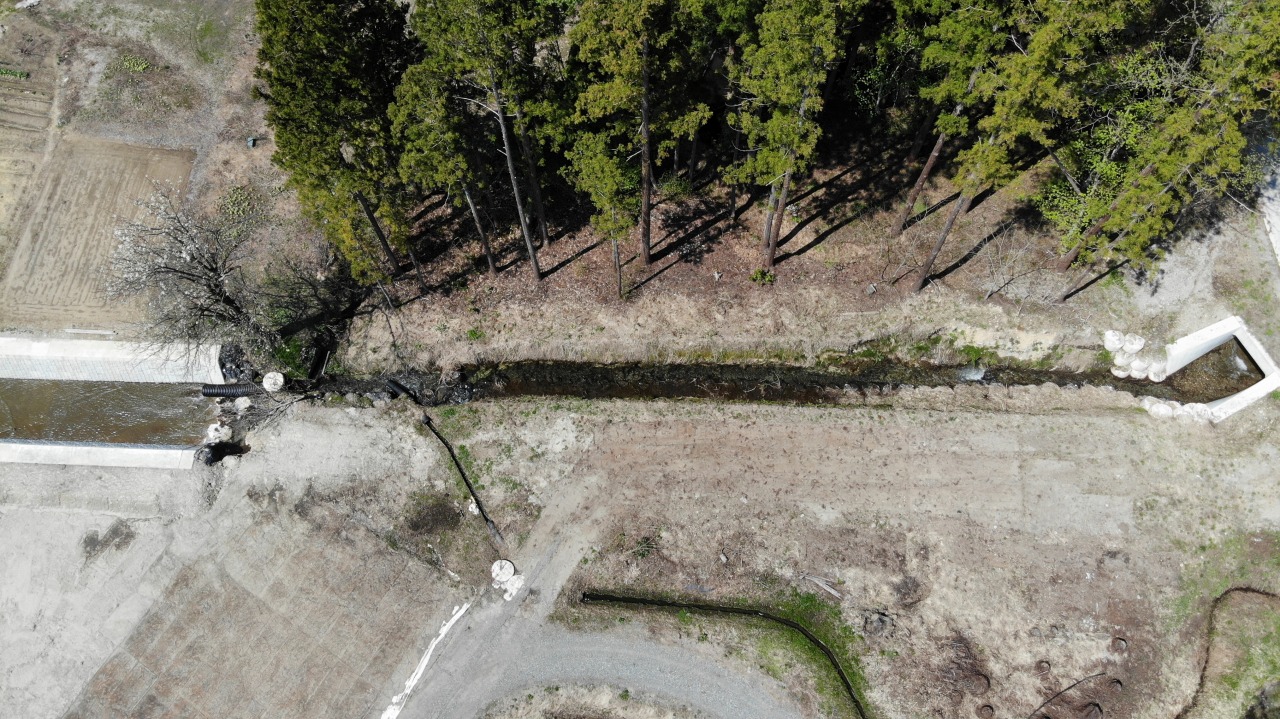

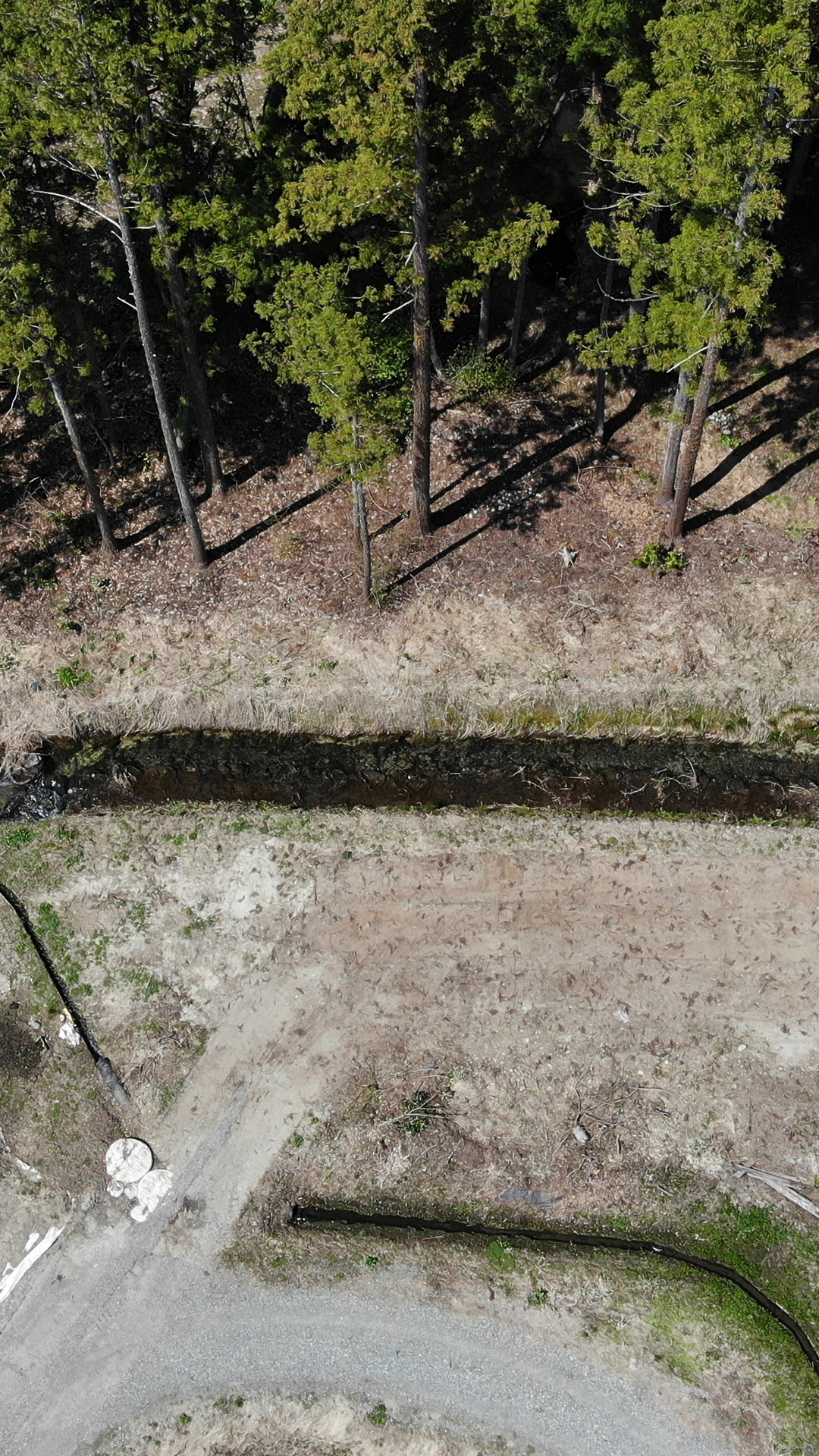

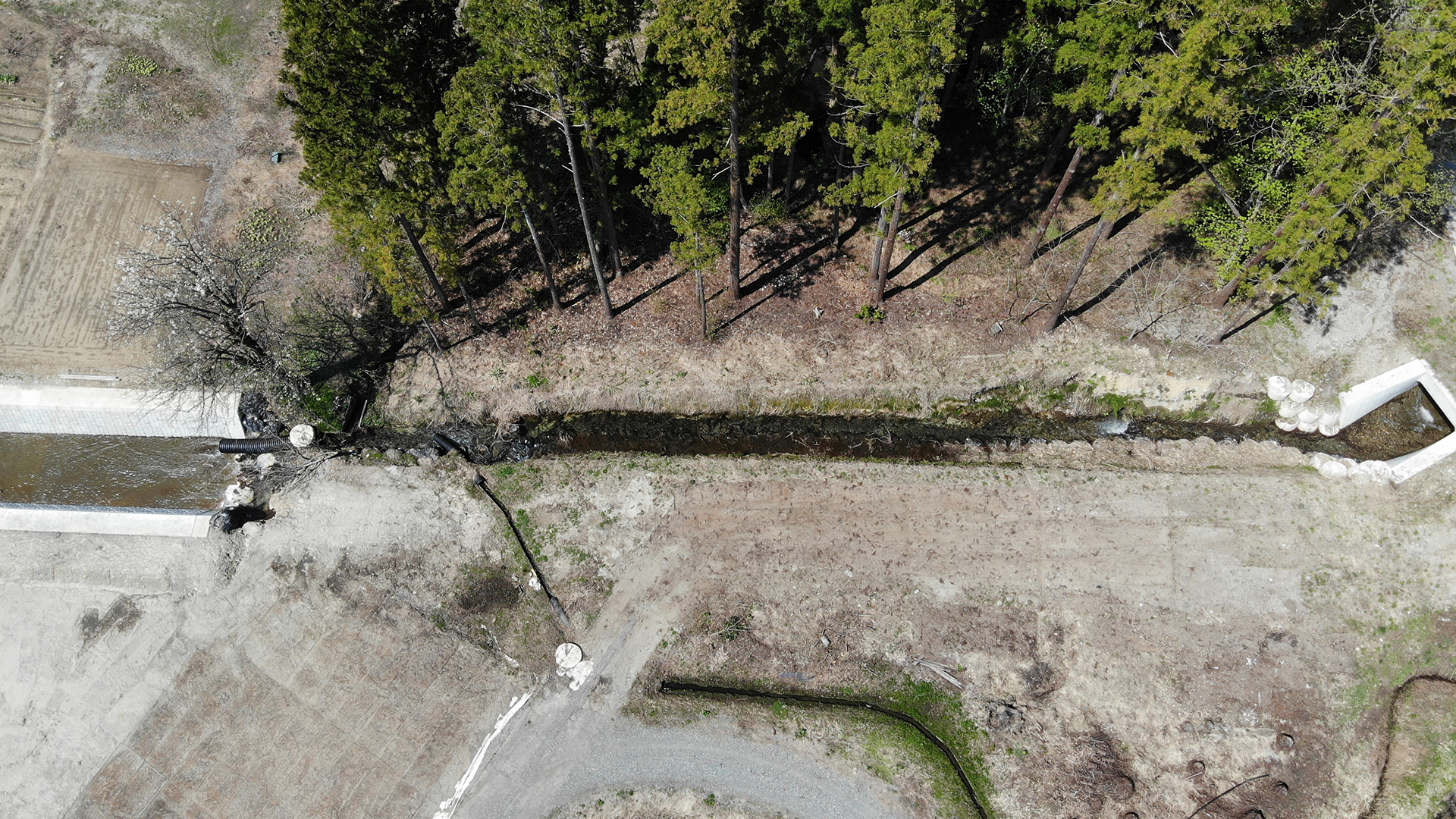

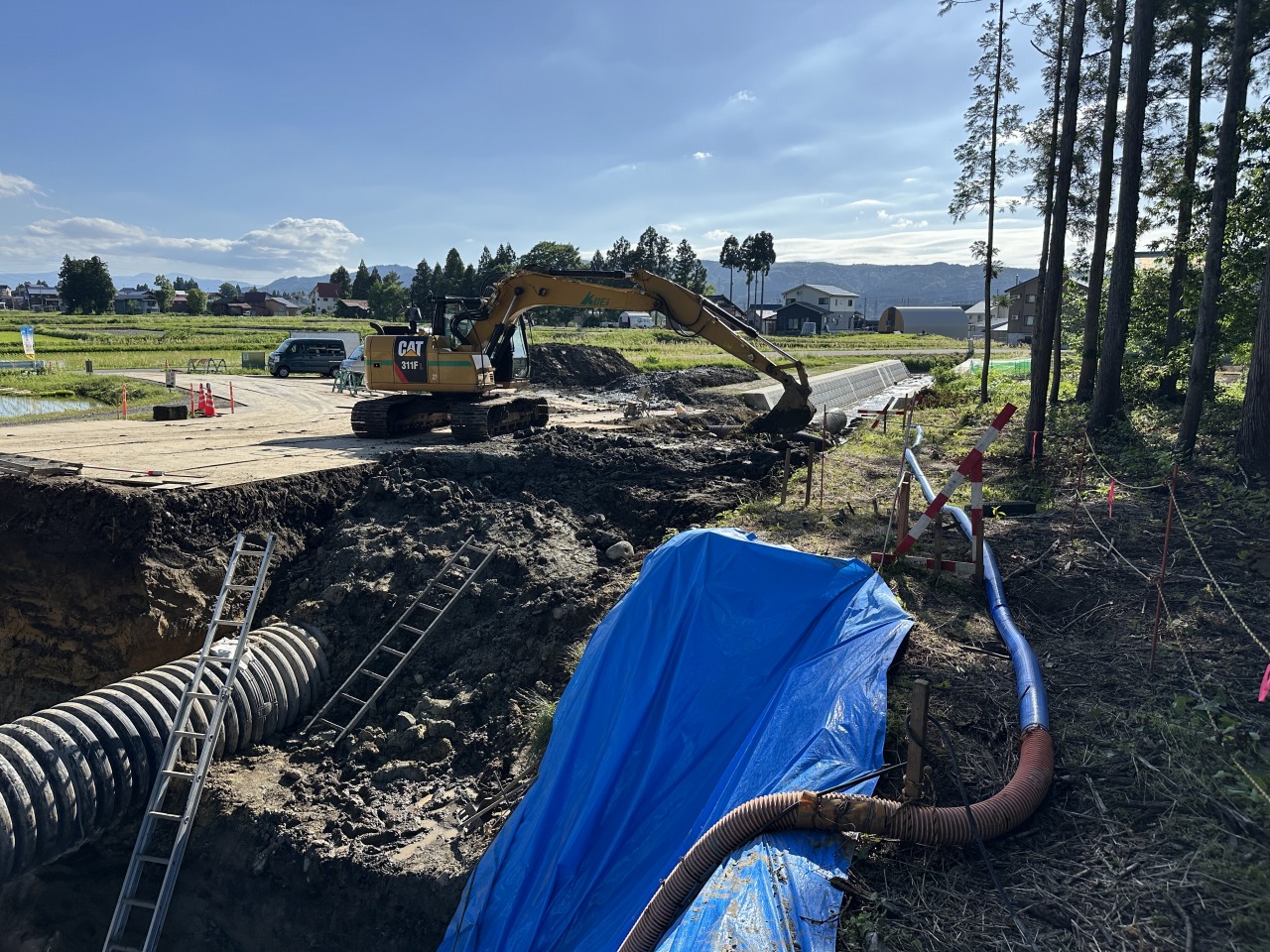

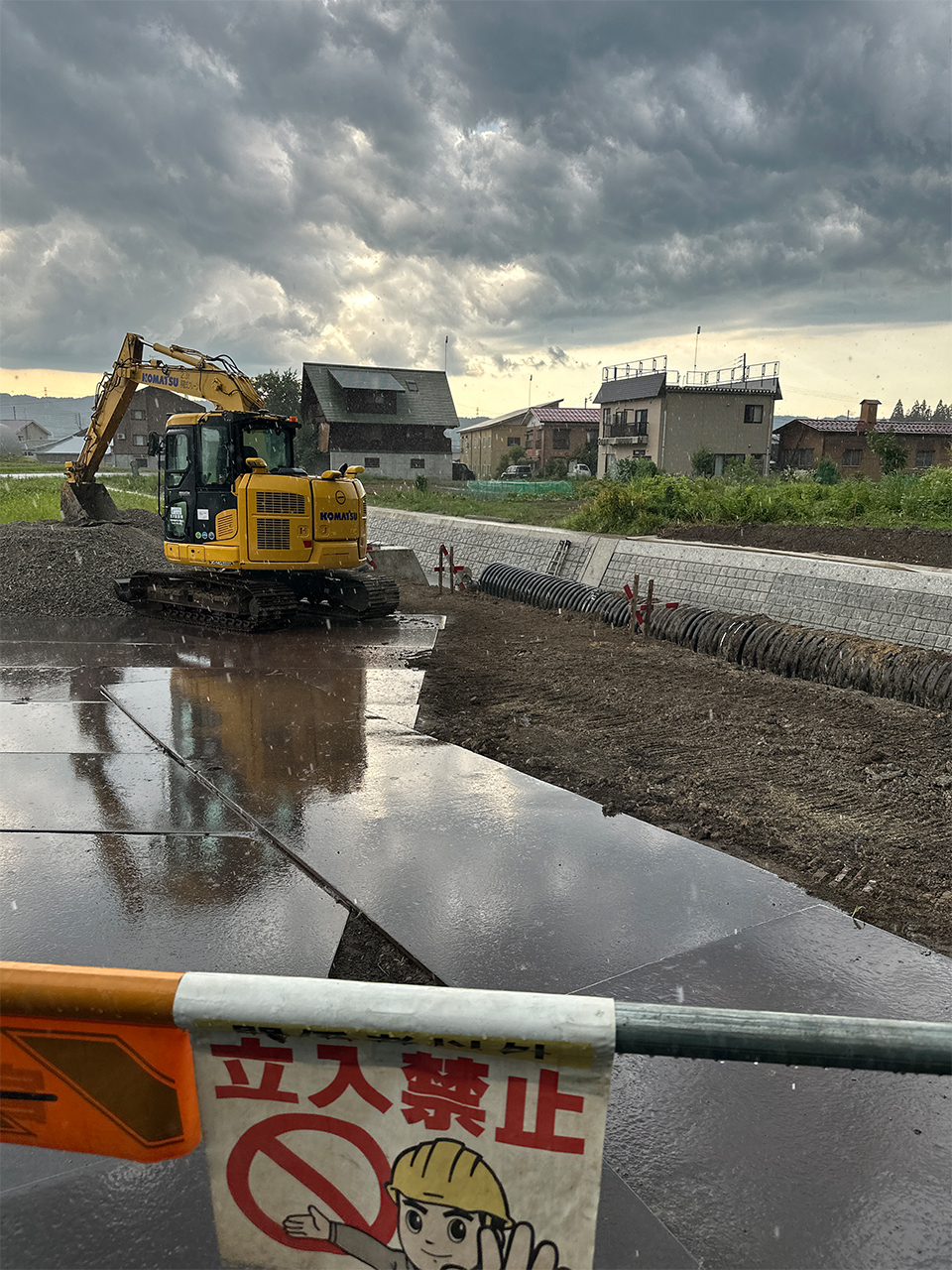

2025年9月23日 砂防工事 上から見てみた 空撮映像48
https://youtu.be/LJIb-TlParI2025年9月23日撮影。
こちらは令和6年度補正の渓流保全工工事の現場になります。
本日は切土法面及びその仕上げ、残土の搬出作業です。
さて、現場もいよいよ大詰め。
仮設物も大半が搬出され、現場退出箇所へと工事範囲を縮小させています。
バックホウも0.15m3クラスでないと履帯幅員が確保されなくなって来ました。
バケット容量も小さいので、土砂積込み回数が多くなってしまいます。
現場周辺も天候に左右されながらも、稲刈りが徐々に進んでいます。
本年は雨が欲しいときに降らず、少ない川の水をポンプで汲み上げていました。
稲刈り時期に降雨・夕立続きで農家さんも苦労されていますね。
2025年8月27日 砂防工事 上から見てみた 空撮映像47
https://youtu.be/0vV0WJtY8AA2025年8月27日撮影。
こちらは令和6年度補正の渓流保全工工事の現場になります。
本日の作業は「護岸工 天端コンクリート」の打設作業です。
午前中にかけて型枠の設置作業を終わらせ、午後からの打設開始です。
気温の高い日中の打設作業はコンクリートの乾燥との戦いですね。
コンクリート自体の硬化熱反応、高気温、日射量のそれぞれが影響しあい、締固めと表面仕上げには注意が必要です。
作業員は熱中症対策はしているものの、硬化熱反応と蒸気によってサウナ状態での作業になります。
ちなみにですが、真夏の打設日の帰宅後、自宅にて体重を量ると、ゲッソリと体重が減っているときもあります!
体内の水分が汗となって放出されている訳ですから、打設日はより一層の事前水分補給が大事になります。
2025年7月26日 砂防工事 上から見てみた 空撮映像46
https://youtu.be/C384Imnn7Wg2025年7月26日撮影。
こちらは令和6年度補正の渓流保全工工事の現場になります。
本日の作業は 護岸工 基礎コンクリート の設置作業です。
右岸側上流の床固工との接続部は後日の施工とし、左岸側へと作業箇所が移動しました。
河川工事としては基礎砕石の施工は稀ですが、地盤が軟弱な為に基礎砕石を設けています。
護岸の法長も短い方ですので、基礎コンクリートから天端コンクリートの打設までは、1スパン約20mですと約1週間のサイクルになります。
資材の置き場等に制約がない、比較的に好条件が揃った現場ですので、天候に影響されなければ進捗も伸びますね。
2025年6月25日 砂防工事 上から見てみた 空撮映像45
https://youtu.be/EGjvyE0SV9o2025年6月25日撮影。
こちらは令和6年度補正の渓流保全工工事の現場になります。
本日の作業は床固工(垂直壁)の埋戻し作業です。
埋戻しにより不可視となる箇所は事前に確認検査を受けなければなりません。

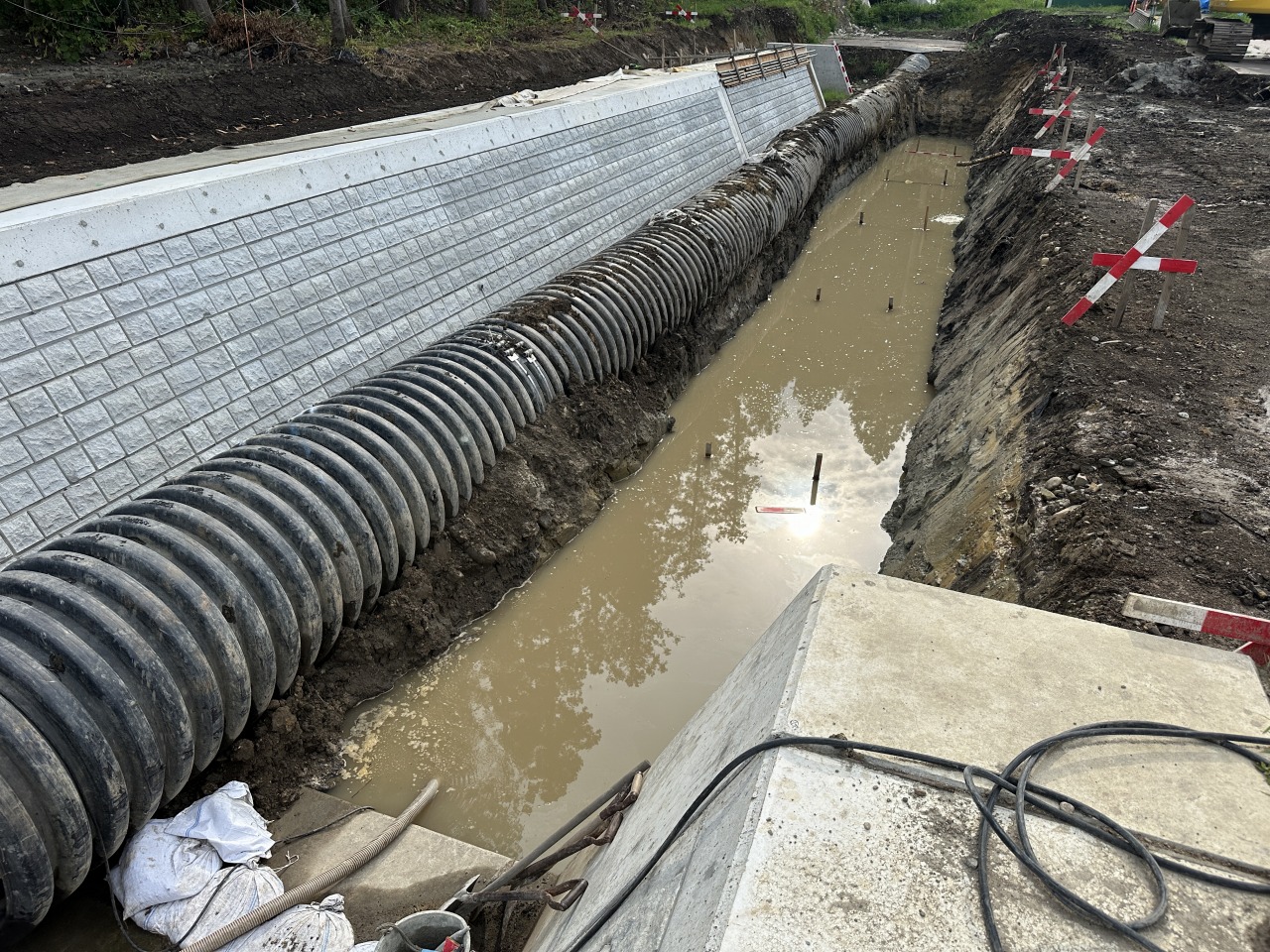

埋戻しの完了後、次は護岸工に属する排水工(縦水路)の施工へ移ります。
2025年6月6日 砂防工事 上から見てみた 空撮映像44
https://youtu.be/IuP0DHgIqxk2025年6月6日撮影。
こちらは令和6年度補正の渓流保全工工事の現場になります。
3月に受注しました当工事は、本年の大雪の為に工事中止期間を設け、GW開けに現地着工となりました。
敷鉄板を運び込み、現場事務所&作業員休憩所を設置し、床固工の掘削を開始したのが5月30日。
本格的な梅雨の突入前に、床固工 垂直壁 1リフト目(河床下)の打設を完了したいと思います。

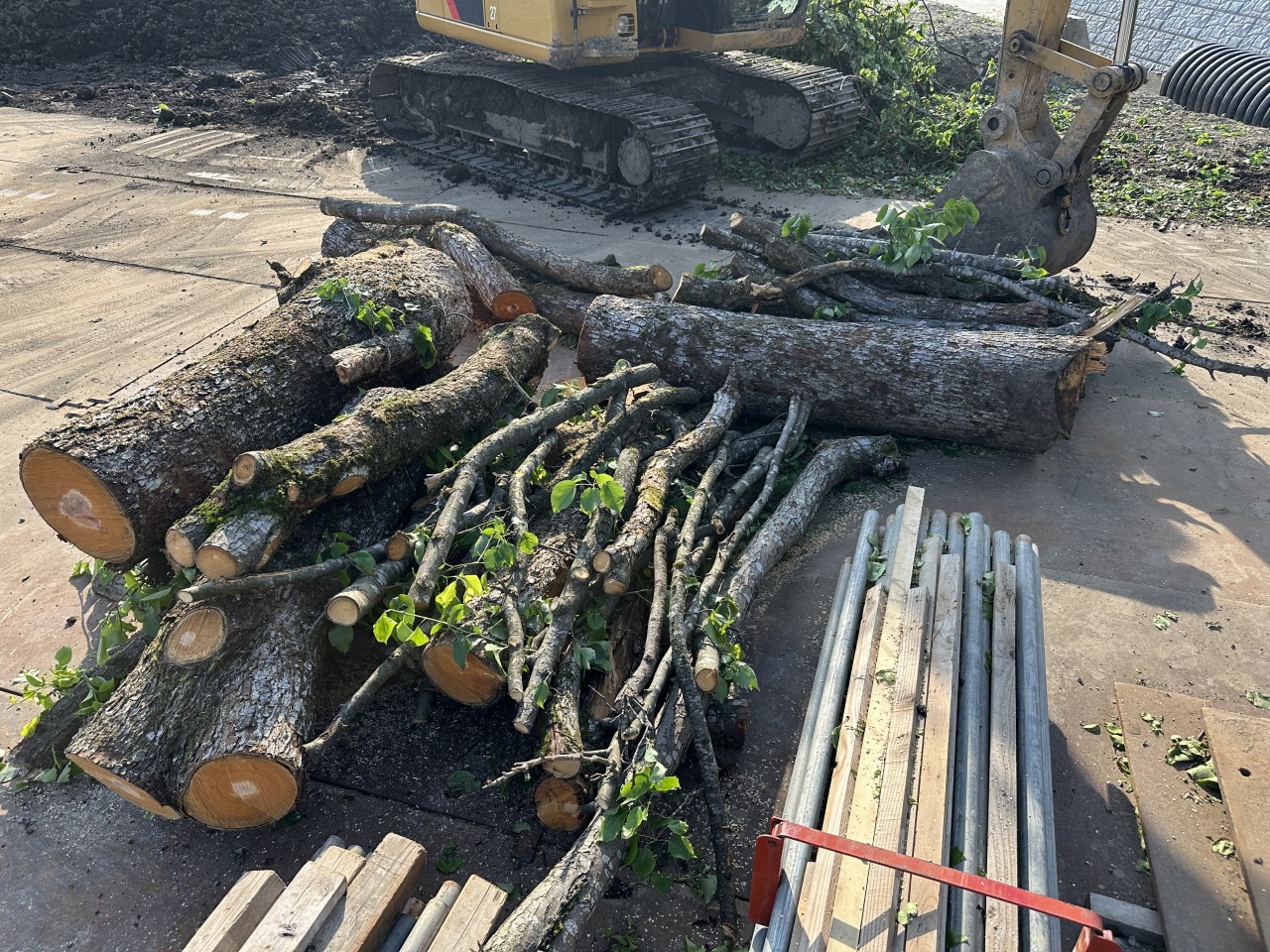

ただ木が倒れるだけの動画

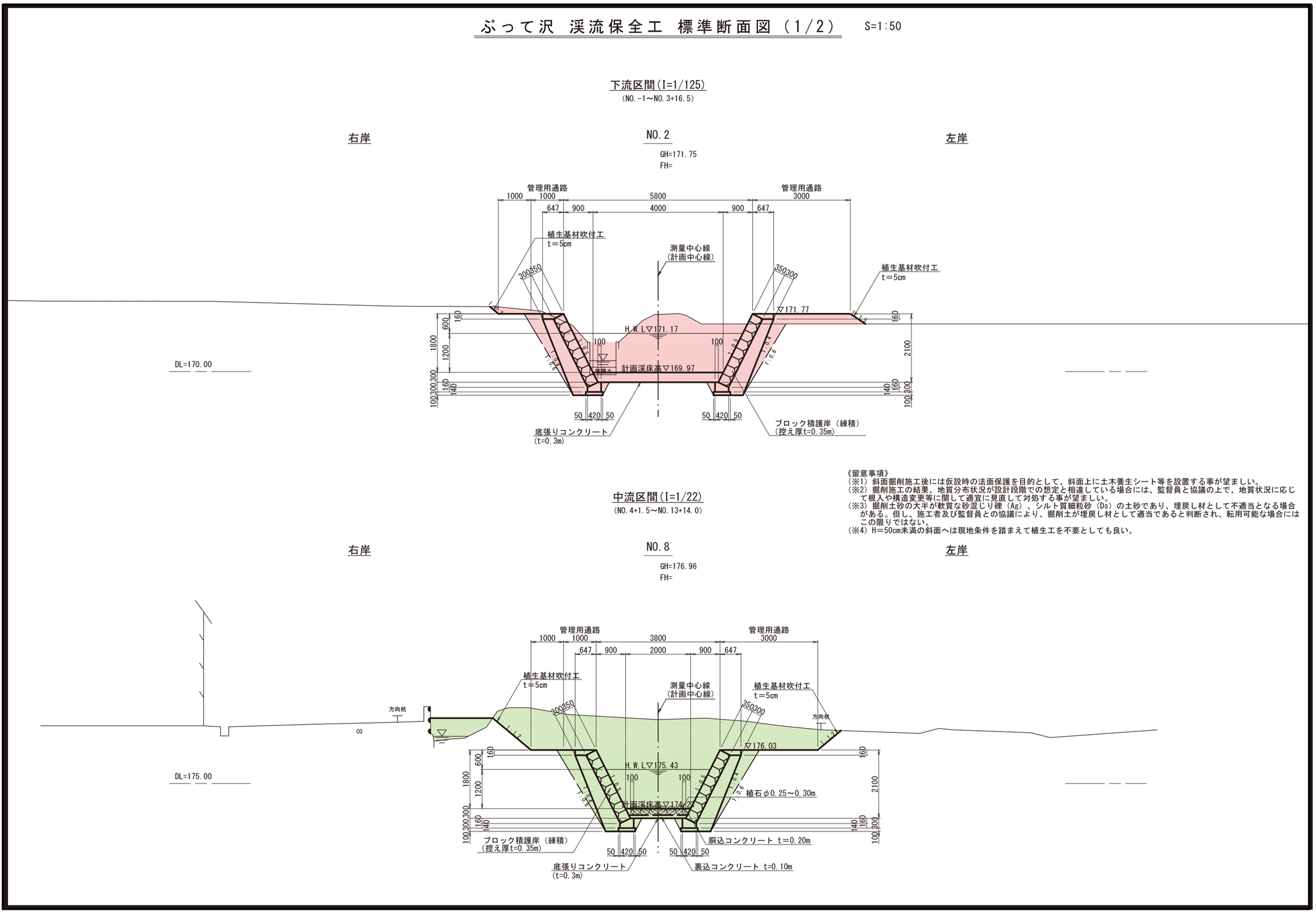

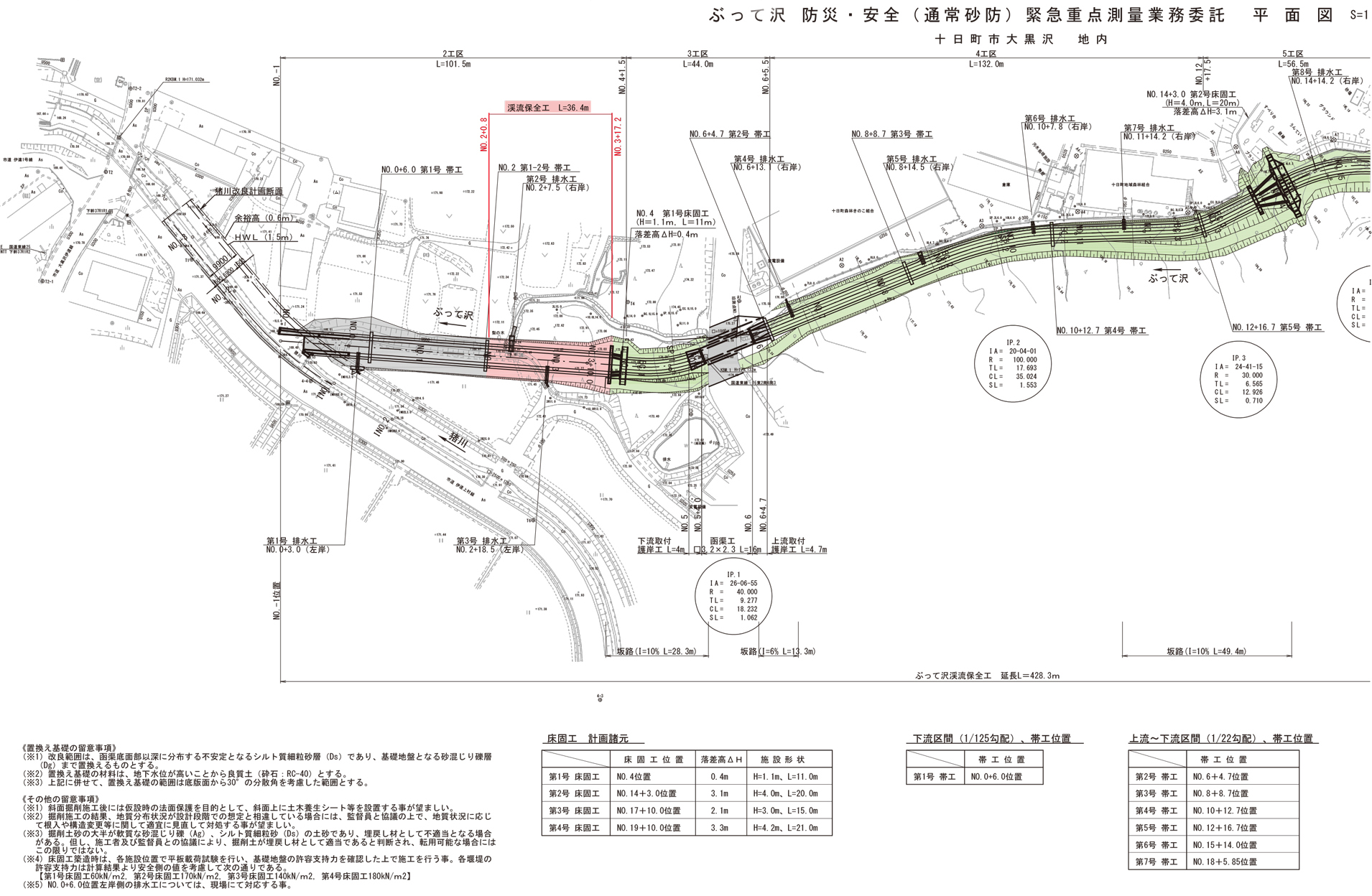

今回工事の起点側右岸にあります梨の木の伐採です。| 工事番号 | 補大規砂第0012-04-00-00 号 |
|---|---|
| 工事名 | 令和06年度 ぶって沢大規模特定砂防(砂防)補正渓流保全工工事 |
| 工事場所 | 新潟県十日町市大黒沢 地内 |
| 工期 | 2025年3月13日 ~ 2025年11月21日(予定) |
| 発注者 | 新潟県十日町地域振興局 地域整備部 治水課 |
| 施工業者 | 宮沢建設株式会社 新潟県十日町市馬場丙1507-32 TEL:025-758-2250 |
| 現場代理人 | 石田 央之 |
| 工事内容 | 護岸工 36m ブロック積工[控え350mm SL=2.34m] 161m2 底張工[底張コンクリート t=30cm] 41m3 垂直壁コンクリート[床固工垂直壁] 20m3 |
